Nyhetsuppdateringar kring Medborgarhuset

Nyhetsuppdateringar kring Medborgarhuset

Visionsbild över Banken 11 och 17 i Solna Centrum

Projektet

Bygglovet för Medborgarhuset har vunnit laga kraft, vilket innebär att vi kan påbörja projektet med renovering och byggnation av fastigheten enligt plan.

Renoveringen och byggnationen av fastigheten kommer att innebära vissa praktiska förändringar.

Vi kommer löpande under projektets gång att uppdatera denna sida med relevant information kopplat till renoveringen.

Löpande statusuppdateringar

  • 27 oktober: Under morgonen den 28 oktober kommer vi att utföra bilningsarbete för att ta upp en öppning i ett bjälklag. Arbetet medför tillfälligt förhöjda ljudnivåer men störningen är begränsad till detta specifika moment.
  • 13 oktober: Vi har nu påbörjat rivningen av fastighetens fasad som kommer att pågå fram till årsskiftet. Arbetet kan medföra en tillfällig ökning av ljudnivån, främst inne i Solna Centrum. I samband med rivningsarbetet kommer öppningar att tas upp i både fasad och tak, vilket tillfälligt kan påverka inomhusklimatet. För att begränsa risken för kalldrag har vi tagit fram kompletterande värmelösningar.
  • 8 september: Inhägnaden runt fastigheten, både utvändigt och invändigt, är nu färdigställd. Till följd av de förändringar som detta har medfört på det övre parkeringsdäcket har vi sett över möjligheterna att förbättra skyltning och hänvisningar på plats för att skapa tydligare gångstråk och körriktningar. Kompletterande hänvisningar kommer att sättas upp under vecka 37.

    Under vecka 38 går projektet in i nästa fas då mark- och grundarbeten påbörjas. Arbetena omfattar bland annat utvändig rivning och schaktning. Vissa arbetsmoment kan periodvis medföra en ökad ljudnivå.

    I takt med att arbetet på plats intensifieras kommer antalet yrkesarbetare, arbetsfordon och transporter i anslutning till arbetsområdet att öka. Denna fas beräknas pågå i cirka två månader.

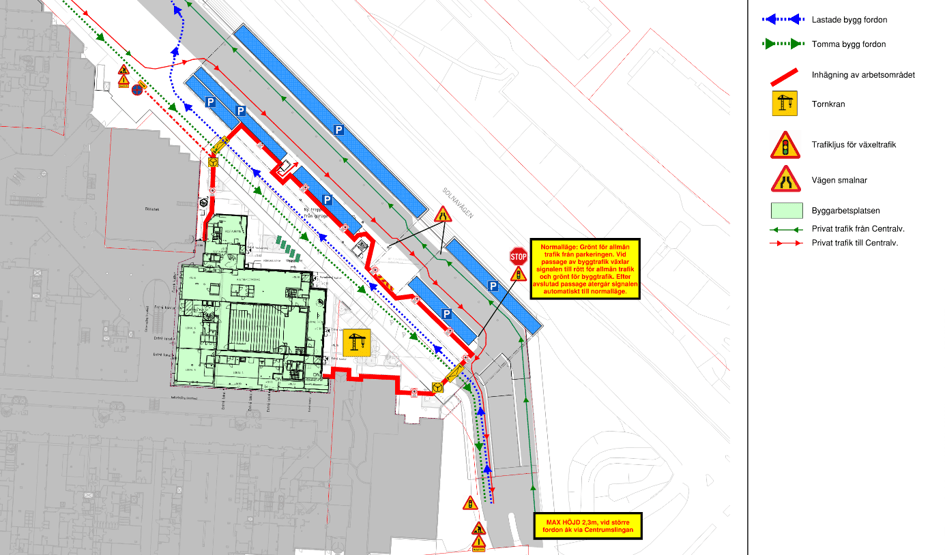

  • 26 juni: Etablering av inhägnad runt fastigheten påbörjas under vecka 33. Inhägnaden kommer att placeras både utvändigt på det övre parkeringsdäcket och invändigt i centrumet. Detta kommer att medföra tillfälliga förändringar på det övre parkeringsdäcket vad det gäller gångvägar, passager, körfält och parkeringsplatser, se kartan nedan.

Övre parkeringsdäck

Projektöversikt

  • Maj-juli 2026: Förberedande rivnings- och demonteringsarbeten.
  • Augusti-december 2026: Fasad- och takrivning
  • December 2026-april 2027: Mark-och grundarbeten.
  • Maj-augusti 2027: Stomresning och fasadarbeten.
  • September - oktober 2027: Takarbeten.
  • November 2027- januari 2028: Takarbeten, installationer och invändiga arbeten.
  • Januari 2028 - Juni 2028: Slutskede av projektet.
  • Juli 2028: Tillträde och inflyttning.

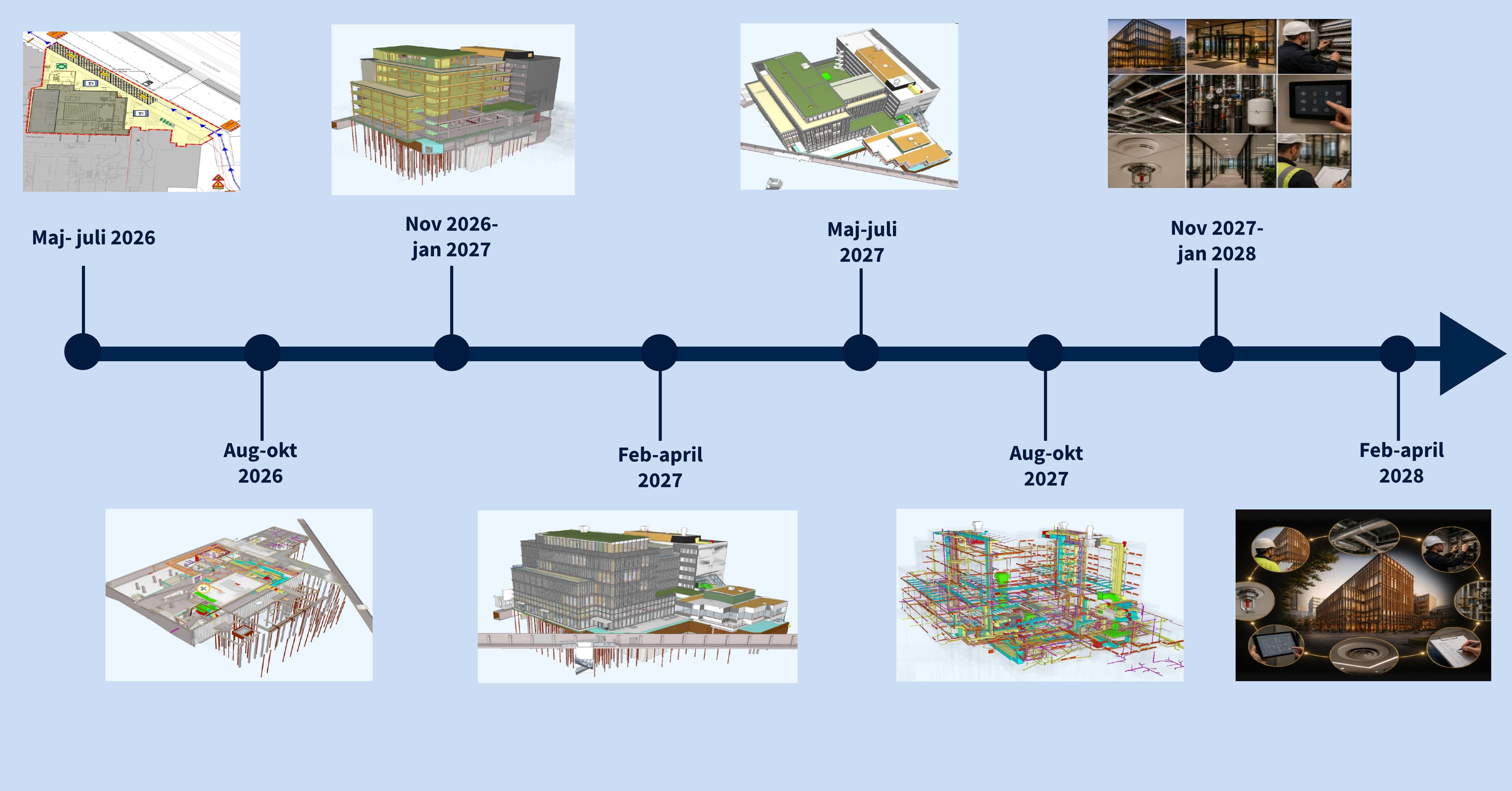

Projektets tidsplan.
